本月中旬開始,樊城區供熱管網一期項目工程建設將占用樊城中航大道、松鶴路、振華路部分道路進行施工。這意味著,振華路沿線有望成為首批供熱區域之一。
今年年底,華電襄陽樊城燃機一期熱電聯產項目將實現兩臺機組“雙投產”,樊城中心城區部分居民年底就能夠享受集中供暖了。
華電襄陽樊城燃機一期熱電聯產項目,建設2臺122.8MW燃氣-蒸汽聯合循環熱電聯產機組,是襄陽市打贏“藍天保衛戰”的省重點能源建設項目,也是關停替代現有燃煤小鍋爐和滿足區域供熱的省重點能源建設項目。目前,這一項目已順利復工。
當前

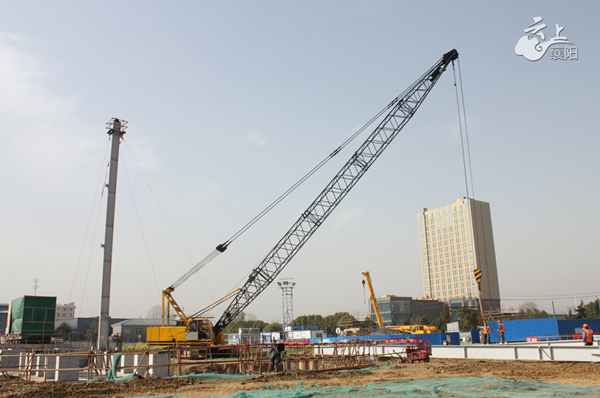

項目主廠房已建至九米高
兩臺機組正按照
2020年底兩臺機組同時投產目標
全力推進
在享受便利的同時
大家就要先接受短時間的交通不便哦
下周一(11日)起,中航大道、松鶴路、振華路......部分道路將進行交通管制3個月按照襄陽市供熱Ⅱ區(樊城區)供熱管網一期項目工程建設安排,2020年5月11日至8月17日,將對占用中航大道、松鶴路、振華路部分道路進行施工。
為確保施工順利進行,減少道路交通擁堵,最大限度降低施工給沿線單位、居民帶來的不便,決定在施工期間采取限制機動車通行的措施:

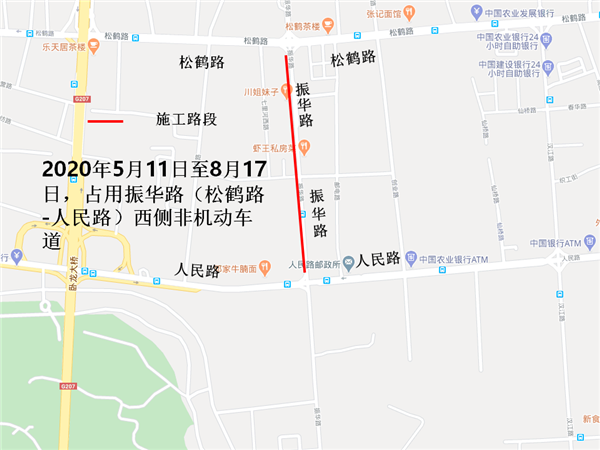

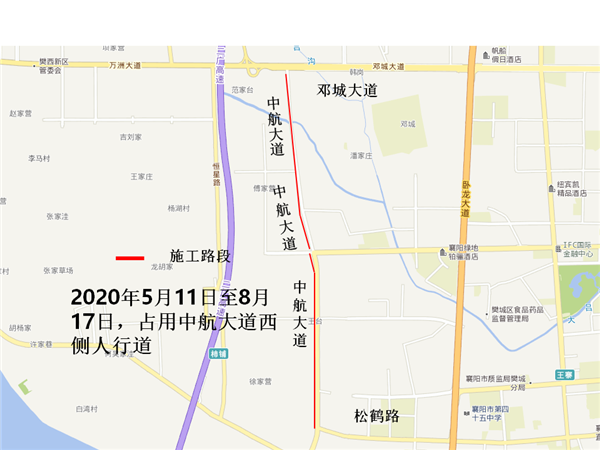

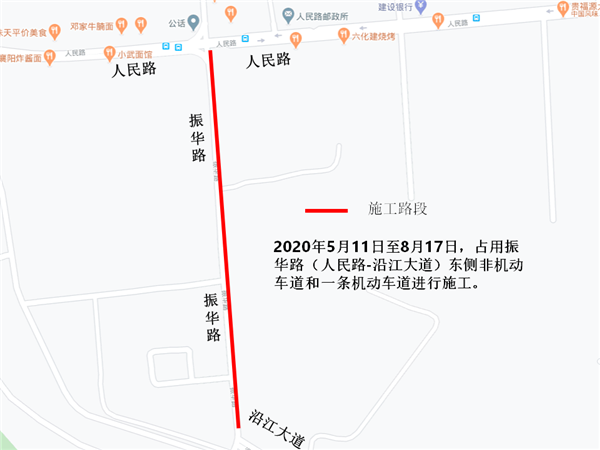

2020年5月11日至8月17日,將占用中航大道人行道,松鶴路北側非機動車道和一條機動車道,振華路(松鶴路—人民路)西側非機動車道和振華路(人民路—沿江大道)東側非機動車道和一條機動車道進行施工。在非機動車道被封閉區域,將在機動車道隔離出非機動車道供非機動車通行。
施工路段禁止任何車輛停放。施工封閉區域內除施工車輛外,嚴禁其他機動車輛通行、停放。
施工期間
駛?cè)胧┕^(qū)域的車輛及
非機動車駕駛員、行人
注意相關交通標志以及提示標識
自覺服從執勤民警
及現場交通疏解員的指揮
違反者予以處罰
